Zjednodušeně by se dalo říci, že
rok 2014 je ve znamení odstraňování
povodňových škod, které jsou násled-
kem povodní z června 2013. Naše spo-
lečnost provádí odstraňování povodňo-
vých škod na dále zmíněných akcích:
Jednou z nejrozsáhlejších akcí jsou
Prosecké sběrače v Praze 9 a zajíma-
vou stavbou je rovněž odstranění po-
vodňových škod ve Vinohradské ulici
v Praze 2. U obou těchto akcí po pro-
vedených průzkumech PVK a. s.
a PVS a. s. počítaly s nutnými opra-
vami stok, ale povodně s mohutnými
přívalovými dešti v červnu 2013 stavy
značně zhoršily, a byla tak vynucena
okamžitá oprava, např. na Proseckých
sběračích v ul. Prosecká došlo dokon-
ce k propadům povrchu nad poškoze-
nou stokou.
PROSECKÉ SBĚRAČE
Tyto se nacházejí v Prosecké ulici, kte-
rá spojuje Prosek s Libní. První sto-
ka 100/175 označovaná jako Prosec-
ká I byla postavena v letech 1964-66.
V úseku mezi ulicemi Na Proseku
a Vysočanská se střídá profil 90/160
a 70/125 a je předmětem rekonstruk-
ce. Zbylá část stoky, částečně vylože-
ná sklolaminátovou vložkou, slouží
pro přepojení vod při rekonstrukci sto-
ky „II“.
Druhá stoka 100/175 zděná, ozna-
čovaná jako Prosecká II z roku 1981
je určena k rekonstrukci. Na této stoce
byly v minulosti havárie s propadem až
na povrch a navržená oprava zahrnuje
převážně přeražbu staré stoky, prová-
děnou hornickým způsobem a výstav-
bu stoky nové. V menší míře je stoka
obnovena otevřeným výkopem nebo je
opravována zevnitř stávající stoky.
V celé délce jsou budovány čedi-
čové žlaby, okolí stoky a kaverny jsou
vyplněny resp. zpevněny nízkotlaký-
mi injektážemi. Celková délka opravy
je 1327m. Vzhledem k požadované-
mu termínu dokončení se stavba prová-
dí z maximálního počtu pracovišť, kte-
ré dovolí dopravně inženýrská opatření
vydávaná odborem dopravy Magistrá-
tu hl. města Prahy. Práci znesnadňují
přívalové deště, podle Hydrometeoro-
logického ústavu v květnu až červen-
ci extrémně nadprůměrné, které nestačí
obtoková stoka převádět. Odpadní vo-
dy, zejména dešťové, potom protékají
rozestavěným dílem a způsobují nema-
lé komplikace. Je nutné provádět tako-
vá opatření, která minimalizují škody
na rozestavěném díle.
VINOHRADSKÁ ULICE
Stavba řeší opravu sběrače kmeno-
vé stoky A, který odvádí odpadní vo-
dy z oblasti Vinohrad. Stoka pochází
z konce devatenáctého a začátku dva-
cátého století, je vejčitého profilu di-
menze 110/140 v celé délce zděná.
Špatný stav je dán i vysokým podél-
ným sklonem a z toho vyplývajícími
vysokými rychlostmi ve stoce, které
jsou při dešťové události i nad 5m/s.
V červnu 2013 se po přívalových deš-
tích špatný stav ještě více zhoršil,
vzniklo nebezpečí propadů a ohrože-
ní tramvajové trati. Zvětšily se rovněž
kaverny a dutiny za ostěním stoky, jak
ukázal průzkum provedený PVK a. s.
Urychleně vypracovaný projekt navrhl
v délce 140m stoku přerazit s vybudo-
váním nové obezdívky a v úseku o dél-
ce 100m provést čedičové žlaby a sa-
nační injektáže. Převedení odpadních
vod probíhá vnitřním obtokem, jehož
dimenze neumožňuje, vzhledem k jeho
umístění ve stoce, převedení veškerých
přívalových dešťů na této stoce, proto
při těchto vydatných srážkách dochází
k zatápění spodní části rekonstruované
stoky s dopadem do průběhu prací. Ke
zvednutí hladiny dochází velmi rychle,
a proto bylo z důvodu bezpečnosti pra-
covníků nutno instalovat varovný sys-
tém. I přes tyto problémy naši pracov-
níci zvládají náročnou práci realizovat
ve vysoké kvalitě, na kterou jsou naši
odběratelé po desetiletí zvyklí.
Společnost Čermák a Hrachovec
a. s. zahrnula do svého portfolia také
nové druhy prací, kterým jsou stav-
by kabelových tunelů. Úspěšně jsme
dokončili KT v Motole s příčným
profilem 2,3 na 2,5m v délce 569m
a zahájili jsme práce na kabelovém tu-
nelu v Uhříněvsi prováděném z povr-
Čermák a Hrachovec, a. s.
Smíchovská 31
155 00 Praha-Řeporyje
tel.: 251 091 311, fax: 251 626 070
e-mail:
POPOVODŇOVÉ ŠKODY V HL. M. PRAZE
a jejich realizace společností
Čermák a Hrachovec a. s.
I přes stále nepříznivou situaci, ve které se nachází naše
stavebnictví, se společnost Čermák a Hrachovec a. s. významně
podílí na výstavbě a rekonstrukci vodovodů a kanalizací, ale
nemalou měrou též na likvidaci havárií těchto sítí. Pozadu
nezůstává ani práce a rozvoj střediska bezvýkopových technologií.

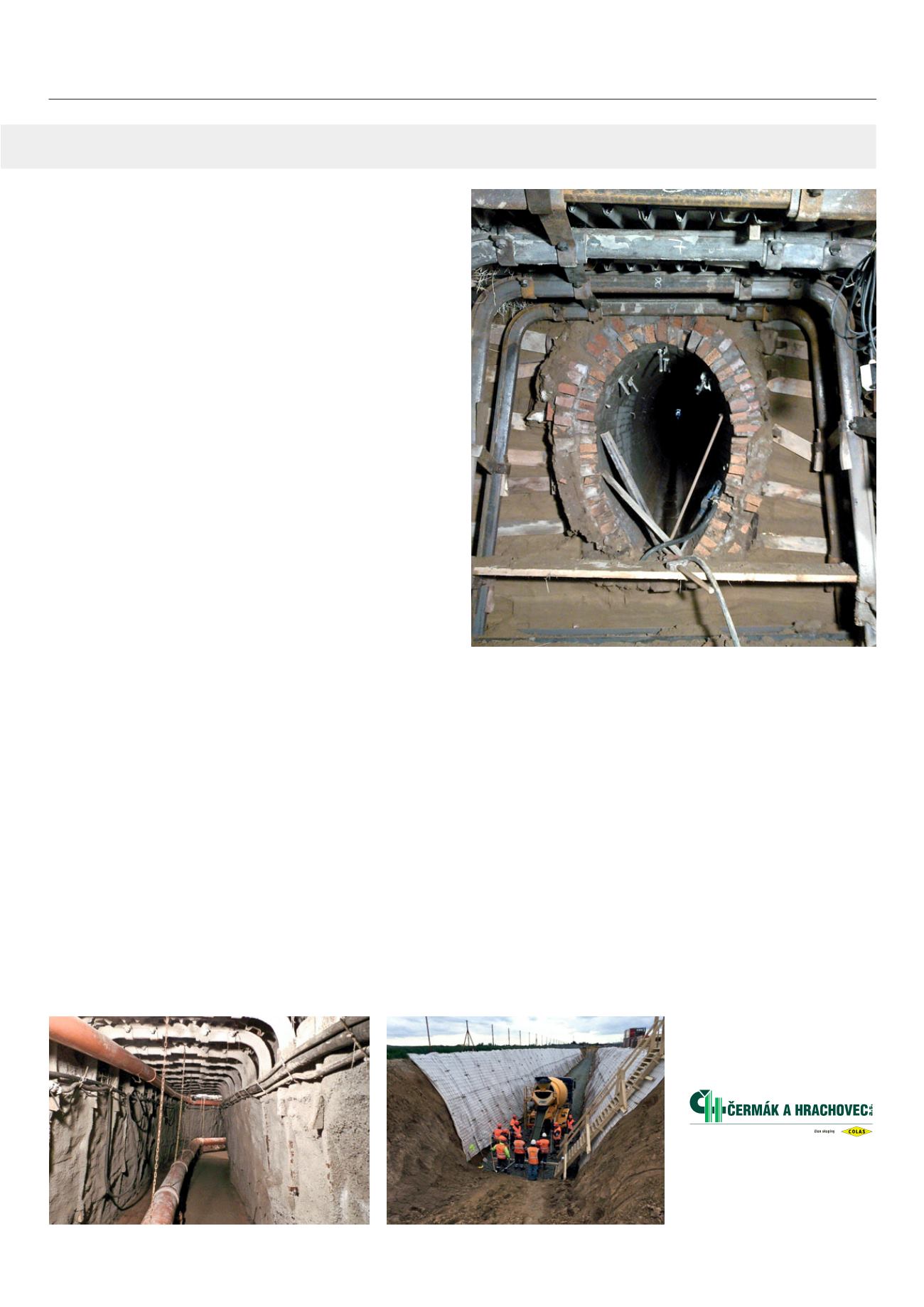

Prosecká - ražba štoly
chu v otevřeném svahovaném výkopu,
příčný profil 2,5 na 2,7m, délka 293m.
Z mimopražských akcí je nejvý-
znamnější dokončení intenzifikace
ČOV, výstavby vodovodu a kanalizací
ve Starém Plzenci v objemu přesahují-
cím 230 mil. Kč a výstavba kanalizace
pro Mikroregion Litávka v obcích Zdi-
ce a Chodouň v objemu 138 mil. Kč.
Z bezvýkopových technologií dále
rozvíjíme v minulém roce implemen-
tovanou technologii plněstrukturální-
ho polyuretanového nástřiku zevnitř
potrubí technologií 3M a velkou část
náplně tohoto střediska tvoří poklád-
ky potrubí mikrotunelážní technologií
(DN 200 – 500) a také bezvýkopová
klasika - pokládky potrubí technologií
řízeného horizontálního vrtání (HDD),
kde aktuálně provádíme vodovodní řa-
dy pro pražskou Botanickou zahradu.
Doufáme, že po ne příliš příznivém
období v minulých sezónách bude bu-
doucí období pro stavaře přívětivější,
a umožní nám tak realizaci dalších za-
jímavých projektů.
